Adaptacja projektu gotowego domu - dokumentacja do pozwolenia na budowę
16 Maja, 202611 min czytaniaPrawo budowlane

Pozwolenie na budowę 2026 - dokumenty, koszty, terminy

Pozwolenie na budowę to decyzja administracyjna starosty (lub prezydenta miasta na prawach powiatu), bez której nie możesz legalnie rozpocząć budowy domu. Opłata skarbowa za dom mieszkalny wynosi 0 zł, ale realne koszty przygotowania dokumentacji to 8 000-25 000 zł. Termin ustawowy wydania decyzji: 65 dni.

W tym artykule prowadzę Cię krok po kroku - od sprawdzenia działki po odbiór prawomocnej decyzji. Uwzględniam zmiany wynikające z Planu Ogólnego 2026, który od stycznia wpływa na możliwość uzyskania warunków zabudowy. Wszystko z perspektywy generalnego wykonawcy, który rocznie prowadzi kilkanaście postępowań o PnB na Śląsku.

Czym jest pozwolenie na budowę i kiedy jest wymagane?

Pozwolenie na budowę (PnB) to decyzja administracyjna wydawana na podstawie art. 28 Prawa budowlanego. Uprawnia do rozpoczęcia i prowadzenia robót budowlanych zgodnych z zatwierdzonym projektem. Bez niej budowa jest samowolą - grozi nakazem rozbiórki lub legalizacją za karę (od kilkudziesięciu do kilkuset tysięcy złotych).

PnB jest wymagane dla każdego domu jednorodzinnego, którego obszar oddziaływania wykracza poza granice działki inwestora. W praktyce dotyczy to budynków blisko granicy (mniej niż 4 m od granicy z oknami lub 3 m bez okien) lub budynków wielokondygnacyjnych, które mogą zacieniać sąsiednią zabudowę.

Ważność pozwolenia: Decyzja wygasa, jeśli nie rozpoczniesz budowy w ciągu 3 lat od dnia, w którym stała się ostateczna, lub jeśli przerwiesz budowę na dłużej niż 3 lata.

Kiedy wystarczy zgłoszenie (bez pozwolenia)?

Od 2022 roku nie każdy dom wymaga pełnego pozwolenia na budowę. Oto 3 ścieżki formalne:

Pozwolenie vs zgłoszenie - kiedy co stosować
ŚcieżkaWarunekKierownik budowyDziennik budowyStrony (sąsiedzi)
Pozwolenie na budowęObszar oddziaływania wykracza poza działkęWymaganyWymaganyTak - mogą wnieść uwagi
Zgłoszenie z projektemDom wolnostojący, oddziaływanie na własnej działceWymaganyWymaganyNie
Zgłoszenie dom do 70 m²Własne cele mieszkaniowe, max 2 kondygnacje, bez architektury adaptacji*NiewymaganyNiewymaganyNie

Dom do 70 m² - pułapki. Brak kierownika budowy nie oznacza braku odpowiedzialności. Jeśli popełnisz błąd konstrukcyjny, odpowiadasz osobiście. Przy domu 70 m² i tak potrzebujesz geodety, projektu i mediów - formalnie prościej, ale budowa nie jest prostsza.

Jak uzyskać pozwolenie na budowę - 6 kroków

Poniżej procedura od momentu, gdy masz działkę budowlaną, do prawomocnej decyzji PnB. Czas łączny: 4-8 miesięcy (w zależności od gminy, stanu MPZP i kompletności dokumentacji).

Krok 1: Sprawdź status działki (MPZP lub WZ)

Zanim cokolwiek projektujesz, sprawdź, czy działka ma Miejscowy Plan Zagospodarowania Przestrzennego (MPZP). MPZP określa, co i jak możesz budować - wysokość, procent zabudowy, linię zabudowy, kąt dachu.

  • Jest MPZP - najlepsza sytuacja. Projekt musi być zgodny z planem. Przechodzisz do kroku 3.
  • Brak MPZP, ale gmina ma Plan Ogólny - musisz uzyskać decyzję o warunkach zabudowy (WZ). Działka musi leżeć w obszarze uzupełnienia zabudowy (OUZ). Czas: 2-6 mies., opłata: 598 zł (właściciel zwolniony).
  • Brak MPZP i brak Planu Ogólnego - od 1 stycznia 2026 gmina nie może wydawać nowych WZ. Budowa jest zablokowana do uchwalenia Planu Ogólnego.

Zmiana 2026 - Plan Ogólny. Część gmin na Śląsku (zwłaszcza mniejsze) nie uchwaliła Planu Ogólnego na czas. Jeśli Twoja działka leży w takiej gminie i nie ma MPZP, tymczasowo nie uzyskasz warunków zabudowy. Sprawdź to ZANIM kupisz działkę. Nasza bezpłatna analiza działki weryfikuje ten aspekt.

Krok 2: Zamów mapę do celów projektowych

Geodeta wykonuje mapę sytuacyjno-wysokościową do celów projektowych w skali 1:500. To podstawa do narysowania projektu zagospodarowania terenu (PZT). Mapa musi być aktualna - starostwa wymagają mapy nie starszej niż 3 miesiące.

  • Koszt: 1 500-3 000 zł (zależy od wielkości działki i terenu)
  • Czas: 2-4 tygodnie (geodeta + rejestracja w starostwie)
  • Zamów na początku - to najdłużej trwający element przygotowawczy
Mapa do celów projektowych z naniesionym obrysem budynku - podstawa wniosku o pozwolenie na budowę
Mapa sytuacyjno-wysokościowa do celów projektowych - bez niej architekt nie narysuje projektu zagospodarowania terenu (PZT).

Krok 3: Przygotuj projekt budowlany (PZT + PAB + PT)

Od 2020 roku projekt budowlany składa się z trzech obowiązkowych tomów:

  • PZT (Projekt Zagospodarowania Terenu) - wrysowanie budynku na mapie geodezyjnej, zjazdy, przyłącza mediów, zieleń. Składany do urzędu.
  • PAB (Projekt Architektoniczno-Budowlany) - rzuty kondygnacji, przekroje, elewacje, dane techniczne. Składany do urzędu.
  • PT (Projekt Techniczny) - szczegóły konstrukcyjne (zbrojenie, więźba), projekty instalacji. NIE składany do urzędu, ale wymagany na budowie przed rozpoczęciem prac.

Projekt sporządza architekt z uprawnieniami. Przy gotowym projekcie katalogowym (np. z naszej bazy projektów) potrzebujesz adaptacji do warunków działki - architekt dostosowuje fundamenty, przyłącza, orientację. Koszt adaptacji: 3 000-8 000 zł. Projekt indywidualny od zera: 15 000-40 000 zł.

Oszczędność czasu: Zamów mapę geodezyjną i warunki przyłączy mediów RÓWNOCZEŚNIE. Czekanie sekwencyjne (mapa → projekt → media) zabiera 3-4 miesiące więcej niż prowadzenie tych spraw równolegle.

Krok 4: Zbierz wymagane dokumenty i uzgodnienia

Komplet dokumentów do wniosku o PnB:

  • Projekt budowlany - PZT + PAB w 3 egzemplarzach
  • Oświadczenie o prawie do dysponowania nieruchomością (formularz PB-5)
  • Decyzja WZ - jeśli brak MPZP
  • Warunki techniczne przyłączy - prąd (Tauron), woda/kanalizacja (MPWiK/ZWiK), gaz (PSG)
  • Uzgodnienia specjalistyczne (jeśli wymagane): konserwator zabytków, RDOŚ, zarządca drogi, straż pożarna
  • Pełnomocnictwo - jeśli wniosek składa ktoś inny niż inwestor (opłata 17 zł)

Najczęstsze uzgodnienia dodatkowe na Śląsku: pozwolenie wodnoprawne (przy wysokim poziomie wód gruntowych lub bliskości cieku), uzgodnienie zjazdu z drogą publiczną (zarządca drogi) oraz uzgodnienie z WUG (na terenach szkód górniczych - dotyczy wielu działek w powiatach wodzisławskim, rybnickim czy mikołowskim).

Nie wiesz, czy Twoja działka wymaga uzgodnień?

Bezpłatna analiza działki

Sprawdzimy MPZP, Plan Ogólny, strefy górnicze, media i dojazd - zanim wydasz pieniądze na projekt.

Zamów analizę

Krok 5: Złóż wniosek w starostwie

Wniosek o pozwolenie na budowę (formularz PB-1) składasz do starosty powiatowego lub prezydenta miasta na prawach powiatu. Można to zrobić osobiście, pocztą lub przez portal e-Budownictwo.

  • Opłata skarbowa za PnB domu mieszkalnego: 0 zł
  • Budynek usługowy/mieszany: 1 zł/m² (max 539 zł)
  • Garaż wolnostojący: 1 zł/m² (max 539 zł)
  • Pełnomocnictwo: 17 zł (bliski członek rodziny - zwolniony)

Po złożeniu wniosku urząd ma 65 dni na wydanie decyzji (art. 35 ust. 6 Prawa budowlanego). Przekroczenie terminu kosztuje urząd 500 zł/dzień kary - co teoretycznie mobilizuje do terminowości. W praktyce na Śląsku średni czas wydania to 4-8 tygodni.

65 dni to termin netto. Nie wlicza się okresów zawieszenia postępowania, wezwań do uzupełnienia braków ani czasu na uzgodnienia z innymi organami. Dlatego realne oczekiwanie to 2-3 miesiące. Kompletna dokumentacja za pierwszym razem = najszybszy czas.

Krok 6: Uprawomocnienie i rozpoczęcie budowy

Po wydaniu decyzji wszystkie strony postępowania (Ty i sąsiedzi graniczący z działką) mają 14 dni na odwołanie do wojewody. Jeśli nikt się nie odwoła - decyzja staje się ostateczna. Dopiero wtedy możesz legalnie rozpocząć budowę.

  • Zgłoś zamierzony termin rozpoczęcia robót w PINB (co najmniej 7 dni przed)
  • Ustanów kierownika budowy i zarejestruj dziennik budowy
  • Postaw tablicę informacyjną na placu budowy
  • Rozpocznij prace - masz 3 lata od uprawomocnienia

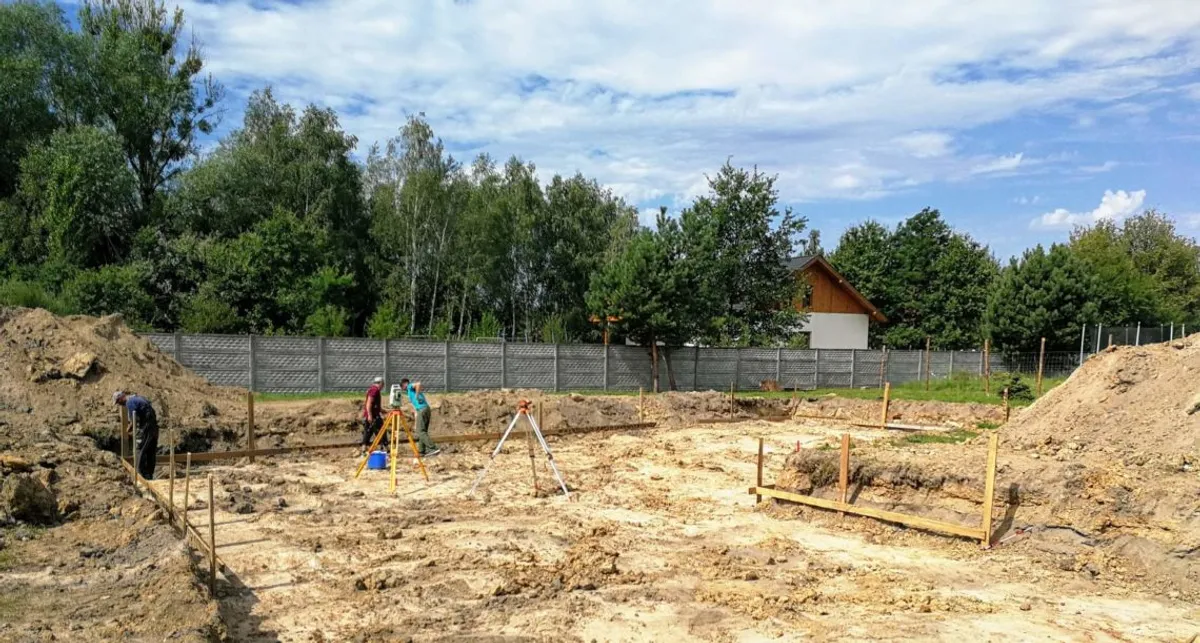

Wytyczanie ław fundamentowych przez geodetę na placu budowy - moment po uzyskaniu pozwolenia na budowę
Wytyczenie budynku przez geodetę - pierwszy krok na budowie po uprawomocnieniu decyzji PnB.

Ile kosztuje uzyskanie pozwolenia na budowę?

Sama opłata skarbowa za PnB domu mieszkalnego to 0 zł. Ale realne koszty to dokumentacja, geodezja, uzgodnienia i czas. Oto pełne zestawienie:

Realne koszty uzyskania pozwolenia na budowę domu jednorodzinnego (Śląsk, 2026)
PozycjaKosztCzas
Mapa do celów projektowych1 500-3 000 zł2-4 tyg.
Adaptacja projektu gotowego3 000-8 000 zł3-6 tyg.
LUB projekt indywidualny15 000-40 000 zł2-4 mies.
Warunki przyłączy (prąd, woda, gaz, kanalizacja)0-500 zł2-6 tyg.
Warunki zabudowy (jeśli brak MPZP)0-598 zł*2-6 mies.
Uzgodnienie zjazdu z drogi0-200 zł2-4 tyg.
Opłata skarbowa za PnB0 zł-
SUMA (z projektem gotowym)5 000-12 000 zł4-6 mies.
SUMA (z projektem indywidualnym)17 000-45 000 zł6-10 mies.

*Właściciel lub użytkownik wieczysty działki jest zwolniony z opłaty za WZ.

Projekt gotowy vs indywidualny. Dla 80% domów jednorodzinnych projekt gotowy z adaptacją jest optymalny - oszczędzasz 10 000-35 000 zł i 2-3 miesiące. Projekt indywidualny ma sens przy nietypowej działce (wąska, ze spadkiem, z ograniczeniami MPZP) lub bardzo specyficznych wymaganiach.

Chcesz poznać pełny koszt budowy?

Kalkulator budowy domu 2026

Formalności to dopiero początek. Sprawdź ile kosztuje budowa od fundamentów po stan deweloperski - z rozbiciem na etapy.

Oblicz wycenę online

Najczęstsze przyczyny odmowy i opóźnień

Na Śląsku obserwujemy powtarzające się problemy, które wydłużają procedurę o tygodnie lub prowadzą do wezwań/odmów:

  • Niekompletna dokumentacja - brak jednego uzgodnienia wstrzymuje całe postępowanie. Urząd wzywa do uzupełnienia (7-14 dni), co resetuje 65-dniowy zegar.
  • Nieaktualna mapa geodezyjka - mapy starsze niż 3 miesiące mogą zostać zakwestionowane, zwłaszcza w dynamicznie zabudowywanych dzielnicach.
  • Niezgodność z MPZP - przekroczona linia zabudowy, zbyt duży procent zabudowy, inny kąt dachu niż dopuszcza plan.
  • Brak Planu Ogólnego w gminie (2026) - jeśli gmina nie uchwaliła PO, nie wyda nowej WZ, a bez WZ nie ma PnB.
  • Uwagi stron postępowania - sąsiedzi mogą wnieść sprzeciw (np. zacienienie, zbyt blisko granicy). To najczęściej 2-4 tygodnie opóźnienia na rozpatrzenie.
  • Tereny górnicze - działka w strefie szkód górniczych wymaga opinii WUG i dostosowania konstrukcji (płyta fundamentowa zamiast ław).

Odmowa vs wezwanie do uzupełnienia. Urząd prawie nigdy nie odmawia „z zaskoczenia". Najpierw wzywa do uzupełnienia braków - masz 7 dni na reakcję. Dopiero brak reakcji lub niemożliwy do usunięcia problem (np. niezgodność z MPZP) skutkuje odmową.

Plan Ogólny 2026 - co się zmieniło?

Od 1 stycznia 2026 obowiązują nowe zasady wydawania warunków zabudowy, wynikające z reformy planowania przestrzennego (Ustawa z 7 lipca 2023). Oto co to oznacza dla inwestora budującego dom:

  • Plan Ogólny zastąpił studium - to akt prawa miejscowego (wiążący), nie tylko dokument kierunkowy.
  • WZ tylko w OUZ - warunki zabudowy można uzyskać wyłącznie dla działek w Obszarze Uzupełnienia Zabudowy wyznaczonym w Planie Ogólnym.
  • Gminy bez PO - nie mogą wydawać nowych WZ. Jeśli Twoja gmina nie uchwaliła Planu Ogólnego, a działka nie ma MPZP - budowa jest zamrożona.
  • Ważność WZ - decyzje wydane od 2023 wygasają po 5 latach. Starsze WZ (sprzed reformy) zachowują ważność bezterminową.
  • MPZP nie zmieniło się - jeśli działka jest w planie miejscowym, procedura PnB wygląda tak samo jak wcześniej.

Na Śląsku większe miasta (Katowice, Gliwice, Rybnik, Tychy) mają uchwalony Plan Ogólny. Problem dotyczy mniejszych gmin - sprawdź status swojej na stronie BIP gminy lub w naszej analizie działki.

Planujesz budowę domu?

Umów bezpłatną konsultację

Sprawdzimy formalności dla Twojej działki, wskażemy optymalną ścieżkę (PnB vs zgłoszenie) i oszacujemy timeline od dokumentacji do wejścia ekip.

Umów rozmowę

Jak CoreLTB przejmuje formalności za inwestora

Biurokracja budowlana to nie Twoja specjalizacja - nasza też nie, ale robimy to kilkanaście razy rocznie i wiemy, jakie dokumenty, w jakiej kolejności, do jakiego urzędu. W modelu generalnego wykonawstwa CoreLTB procedurę PnB prowadzimy za Ciebie:

  • Analiza działki - sprawdzamy MPZP/WZ, strefy górnicze, dostępność mediów, warunki gruntowe
  • Dobór projektu - proponujemy optymalny projekt z naszej bazy 680+ domów dopasowany do parametrów MPZP
  • Adaptacja i dokumentacja - zlecamy adaptację naszemu architektowi, kompletujemy PZT + PAB + PT
  • Koordynacja uzgodnień - warunki mediów, zjazd, opinia WUG (jeśli tereny górnicze) - równolegle
  • Złożenie wniosku jako pełnomocnik - składamy, monitorujemy, odpowiadamy na wezwania
  • Prawomocność → budowa - w dniu uprawomocnienia jesteśmy gotowi do wjazdu z ekipami

Nasz rekord na Śląsku: 47 dni od złożenia wniosku do prawomocnej decyzji (dom parterowy w Wodzisławiu Śl., pełna dokumentacja za pierwszym razem, brak uwag stron). Średnia w 2025: 62 dni. Kluczem jest kompletność dokumentacji - urząd nie ma powodu do wezwań.

Jeśli interesuje Cię ile kosztuje budowa po uzyskaniu pozwolenia, sprawdź nasz aktualny kosztorys budowy domu lub przejdź przez etapy: SSOstan deweloperski → pod klucz.

Najczęściej zadawane pytania

Opłata skarbowa za pozwolenie na budowę budynku mieszkalnego wynosi 0 zł. Realne koszty to dokumentacja: mapa geodezyjka (1 500-3 000 zł), adaptacja projektu (3 000-8 000 zł), warunki przyłączy (0-500 zł). Łącznie z projektem gotowym: 5 000-12 000 zł. Z projektem indywidualnym: 17 000-45 000 zł.

Termin ustawowy to 65 dni od złożenia kompletnego wniosku (art. 35 ust. 6 Prawa budowlanego). W praktyce na Śląsku 4-8 tygodni. Po wydaniu decyzji dodatkowo 14 dni na uprawomocnienie (okres odwoławczy). Cała procedura od zakupu działki do prawomocnej decyzji: 4-8 miesięcy.

Obowiązkowe: projekt budowlany (PZT + PAB, 3 egzemplarze), oświadczenie o prawie do dysponowania nieruchomością (PB-5), decyzja WZ (jeśli brak MPZP). Opcjonalne: warunki przyłączy mediów, uzgodnienie zjazdu, opinia WUG (tereny górnicze), pełnomocnictwo (17 zł).

Nie - dom wolnostojący do 70 m² na własne cele mieszkaniowe (max 2 kondygnacje, max 1 lokal) można zbudować na podstawie zgłoszenia. Nie wymaga kierownika budowy ani dziennika budowy. Ale nadal potrzebny jest projekt budowlany zgodny z MPZP lub WZ oraz mapa geodezyjna.

Sąsiad (strona postępowania) ma 14 dni na odwołanie do wojewody. Organ II instancji rozpatruje sprawę merytorycznie (1-2 miesiące). Jeśli projekt jest zgodny z MPZP i przepisami, odwołanie zostanie oddalone. W tym czasie nie możesz rozpocząć budowy - decyzja nie jest jeszcze ostateczna.

Tak - na podstawie art. 40 Prawa budowlanego. Nowy inwestor składa wniosek z: oświadczeniem o prawie do nieruchomości, zgodą poprzedniego inwestora i oświadczeniem o przejęciu warunków decyzji. Opłata: 90 zł. Termin: 30 dni.
